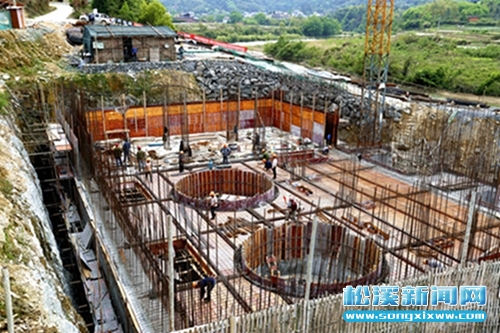

5月2日,笔者再次来到六墩水电站增效扩容工程现场,一个巨大的发电机厂房已基本成型,工人有的在绑钢筋、切割钢筋、钉模板等,吊车、运输车辆、搅拌机正在不断运作。 目前,发电机厂房砼浇筑已经完成,厂房围水渠已经完成爆破,正在进行浇筑施工作业,一、二期预埋件的预埋工作基本完成;整体工程已经完成约85%左右,其他项目施工正在有序的推进中。该项目总投资约5100万元,扩容后的水电站仍保持6台机组运行,总装机8780千瓦,年发电量2300万度,年增加收入668.7万元。整个改造工程预计到7月份将全面完成投产。(叶章进 陈婵)
|
